Покупка и ремонт квартиры в Петербурге: бюджеты, сроки и пошаговый план без лишних трат
Выбрать район и тип дома, прикинуть ремонт по уровню отделки, сверить ипотеку с запасом на работы, подписать прозрачные договоры и принять жильё по чек-листу. Так покупка не съедает ремонт, а ремонт не растягивается. Итог простой: жить въезжают вовремя и без переделок.
В Петербурге покупатель чаще всего решает две задачи разом: где выгоднее купить и как сделать ремонт так, чтобы въехать без затяжных переделок. Когда-то этот блог подробно разбирал тонкости покупки домов и ремонта в доме, и именно этот практический взгляд помогает сейчас подобрать формат квартиры и оценить отделку. Уже на старте удобно мониторить предложения и искать новостройки в Питере, сверяя планировки и комплектацию с реальными задачами ремонта.
С чего начать: выбор района, типа дома и формата сделки

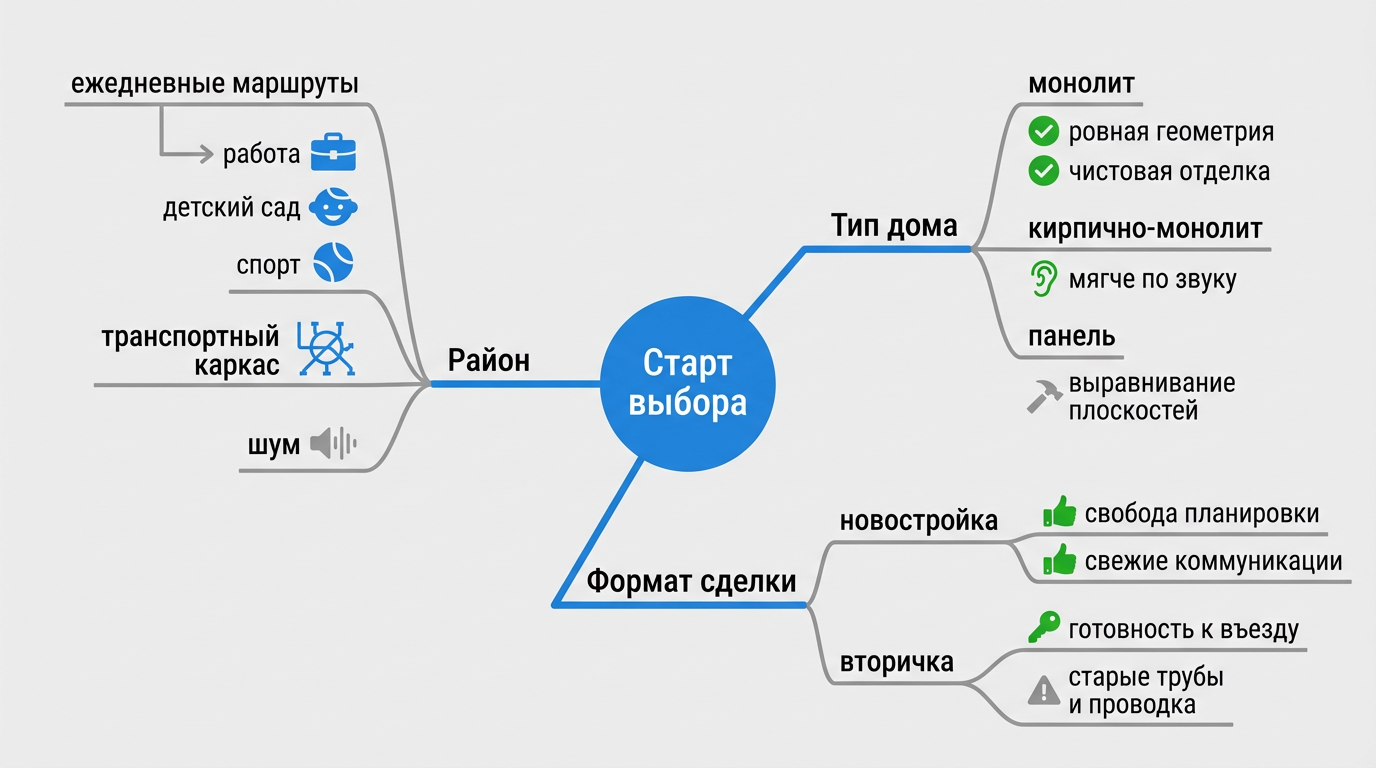

Начинают с трёх решений: район под ежедневные маршруты, тип дома под комфорт и бюджет, формат сделки под скорость въезда. Это экономит месяцы и сотни тысяч на переделках.
Простой ориентир помогает быстрее. Сначала ежедневные маршруты: работа, детский сад, спорт. Дальше транспортный каркас и шум. Затем тип дома: монолит с ровной геометрией рассчитан под аккуратную чистовую отделку, кирпично-монолит мягче по звуку, панель часто требует выравнивать плоскости. Формат сделки задаёт календарь: ключи в новостройке дают свободу планировки и свежие коммуникации, вторичный рынок предлагает готовность к въезду, но иногда со старыми трубами и проводкой. Логика выбора такая: район сокращает время жизни в дороге, тип дома упрощает ремонт, формат сделки определяет старт работ. Для проверки соседних альтернатив полезно сравнить предложения и карту транспорта на официальном ресурсе города, а юридическую чистоту прав проще просмотреть через выписку ЕГРН на сайте Росреестра.
Новостройка или вторичка: что выгоднее для ремонта
Новостройка выигрывает чистотой стартовых поверхностей и возможностью перепланировки до чистовой отделки, вторичка часто дешевле на входе, но требует замены инженерии и выравнивания. Баланс решают сроки въезда и желаемый уровень отделки.
В новостройках Петербурга обычно проще с геометрией и нагрузками: перегородки лёгкие, проёмы ровные, поднимают минимум мусора. Это ускоряет черновые работы. Плюс гарантия от застройщика на ключевые узлы, а скрытые дефекты проще предъявить в первые месяцы. Во вторичке ценник на квадрат иногда ниже, да и район может быть центровее, зато коммуникации часто уставшие, стяжку и электрику приходится делать с нуля, а это тихо удваивает смету. Если въехать нужно быстро и без шума, вторичка с приличной отделкой бережёт нервы. Если хочется планировку под себя и современные инженерные решения, новостройка даёт простор, особенно когда речь про «новостройки питер» в локациях с готовой инфраструктурой. Итоговая выгода всегда складывается из входной цены плюс ремонт, плюс время без аренды. Ниже резюмируем отличие в таблице.
| Критерий | Новостройка | Вторичный рынок |
|---|---|---|
| Стартовые поверхности | ровные, предсказуемые, мусора меньше | часто кривизна, скрытые слои, мусора больше |
| Инженерия | новые стояки, разводка с нуля по проекту | замены труб, щитка, часто перенос точек |
| Перепланировка | проще до чистовой отделки | возможно, но ломать жалко и дороже |
| Гарантии | застройщик и подрядчики по отделке | нет гаранта, только подрядчик |
| Срок въезда | зависит от темпов застройщика и ремонта | иногда сразу, но часто с переделкой |
Бюджет ремонта под ключ: как быстро прикинуть сумму
Быстрый расчёт строится на площади, уровне отделки и инженерных работах: умножают метры на вилку цены по уровню и добавляют 10–15 процентов запаса. Это даёт реалистичный коридор.

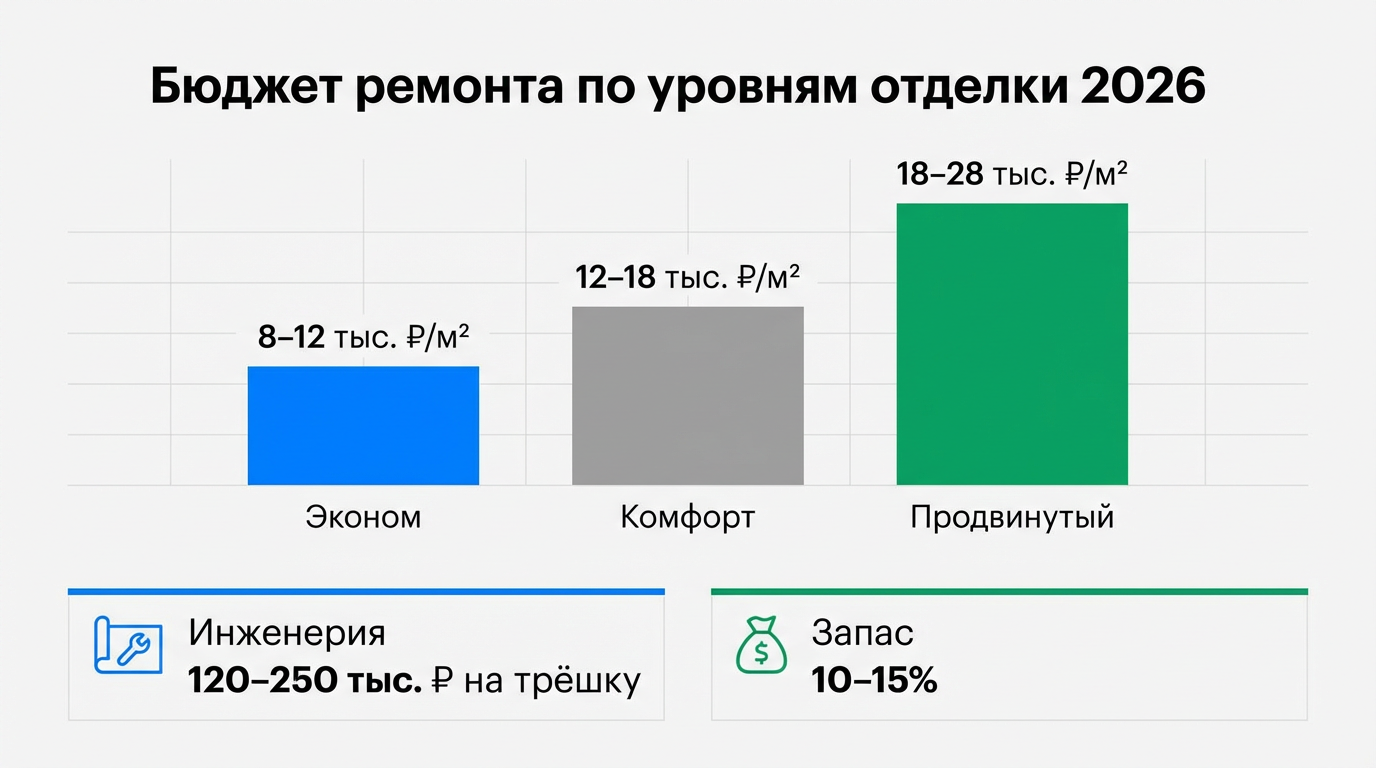

Есть простая формула: площадь квартиры умножить на ориентир цены уровня отделки, а затем прибавить стоимость инженерии и шкафов по месту. По открытым калькуляторам подрядчиков Петербурга и прайс-листам поставщиков материалов через интернет-магазины вилка для 2026 года выглядит так: эконом от 8 до 12 тыс. ₽ за метр, комфорт от 12 до 18 тыс. ₽ за метр, продвинутый уровень от 18 до 28 тыс. ₽ за метр. Инженерия добавляет 120–250 тыс. ₽ на трёшку, в зависимости от количества групп электрики и фильтрации воды. Запас в 10–15 процентов лучше закладывать сразу: мелочи вроде доборов, порогов и дополнительных светильников появляются внезапно. Для проверки адекватности сметы удобно смотреть усреднённые ценники на работы через профильные сайты, а также загружать типовую ведомость материалов и ловить расхождения между позициями и площадью.
| Уровень | Работы, ₽/м² | Материалы, ₽/м² | Итого, ₽/м² | Комментарий |
|---|---|---|---|---|
| Эконом | 3 500–5 500 | 4 500–6 500 | 8 000–12 000 | простая геометрия, минимум декора |
| Комфорт | 5 500–8 000 | 6 500–10 000 | 12 000–18 000 | нормальная электрика, плитка 2 санузла |
| Продвинутый | 8 000–12 000 | 10 000–16 000 | 18 000–28 000 | сложный свет, много плитки, встроенная мебель |
Совет практики простой: считать смету в двух валютах, деньги и время. Если подрядчик обещает «за два месяца», пусть расписание будет с контрольными датами по комнатам, чтобы любая задержка видна по неделе, а не в конце срока. Лайфхаки для успеха: просите две сметы, по работам и по материалам отдельно, сравнивайте наименование работ с проектом электрики, фиксируйте стоимость допработ сразу в приложении к договору.
Сроки ремонтных работ и от чего они зависят
Сроки зависят от площади, состояния стартовых поверхностей и логистики материалов: реальный диапазон для квартиры до 60 м² составляет 8–14 недель от старта до финальной уборки.
Ритм таков: демонтаж, черновые слои, инженерия, чистовая, финал с установкой дверей и кухни. В новостройке меньше демонтажа, зато больше пыли от штроб. Во вторичке дольше согласовывают шум и вынос мусора. Сезон влияет на скорость высыхания стяжки и штукатурки. Срывают календарь чаще всего поздно пришедшие двери и плитка, поэтому логистику с предоплатой закладывают на старте. В Петербурге домовые регламенты по шуму строже в центре, а в новых ЖК часто вводят пропуска и «тихие часы». Это полезно учитывать при планировании. Для нормирования графиков удобны действующие СНиПы и СП, их тексты доступны через сайт Минстрой.
| Этап | Срок, календарные дни | Задержки и риски |
|---|---|---|
| Демонтаж и вынос | 3–7 | регламент управы, лифт, снегопад |
| Черновые слои | 7–14 | сушка стяжки, геометрия стен |
| Инженерия | 10–18 | электрощит, поставка сантехники |
| Чистовая отделка | 14–28 | плитка, двери, покраска |
| Финиш и сдача | 4–7 | мелкие недоделки, уборка |
Ипотека и деньги на ремонт: как совместить платежи и отделку
Есть три рабочих пути: закладывать ремонт в первый взнос, брать отдельный потребкредит на материалы и работы, либо растягивать ремонт на очереди. Выбор делают по ставке и срокам въезда.
Покупатель часто балансирует между размером первого взноса и бюджетом ремонта. Если вложить всё в взнос, платёж по ипотеке падает, но ремонт растягивается, иногда на годы. Отдельный кредит на ремонт стоит дороже ипотеки по ставке, зато позволяет въехать быстрее и перестать платить аренду. Проверять актуальные ставки удобно через ЦентроБанк и ипотечные продукты на сайтах-агрегаторах. Есть ещё аннуитетная логика: сумма платежа по ипотеке плюс усреднённый месячный бюджет на ремонт не должна превышать 35–40 процентов совокупного дохода семьи, иначе повышается риск кассовых разрывов. В новостройке часть ремонта можно «вынести» после ввода дома в эксплуатацию, но до заселения это проще, потому что шум и пыль никого не тревожат. Для планирования удобно завести дорожную карту платежей в простейшей таблице и по неделе отмечать, что уже оплачено, а где нужен резерв. Если оформлять налоговый вычет, не забывают, что по отделочным материалам и работам он тоже возможен в части уплаченного НДФЛ, подробности есть на сайте ФНС.
Договоры, гарантия, приёмка: как не пропустить скрытые дефекты
Надёжный договор описывает смету, график, неустойку за срыв, гарантию на работы и порядок приёмки. Без этих пунктов конфликт почти гарантирован.
Договор с подрядчиком читают как карту рисков. Важные вещи перечислим коротко, но предметно. Приложения: проект, смета, график, ведомость материалов и чертежи узлов. Оплата траншами: аванс минимальный, промежуточные платежи за подписанные этапы. Неустойка за просрочку отражается в процентах от цены этапа за день. Гарантия на работы не короче 12 месяцев, на скрытые слои дольше. Фотофиксация скрытых работ обязательна, иначе спорить трудно. Приёмка с чек-листом: рулетка, уровень, тепловизор, индикатор фазы. Кстати, на гарантийные балки и узлы в новостройке действует отдельная гарантия застройщика, условия смотрят в договоре участия и памяти жителя. Итог очевидный: чем подробнее договор и приложения, тем меньше шансов на «а мы так не договаривались».
Черновая и чистовая отделка: что сделать самому, а что лучше подрядчику
Самостоятельно часто берут на себя грунтовки, покраску и сборку мебели, а инженерные работы и плитку доверяют профессионалам. Это снижает бюджет без потери качества.
Есть трезвое деление по рискам. Работы с высокой ценой ошибки, где переделка бьёт по карману, отдают подрядчику: электрика, сантехника, стяжка, плитка, двери. Работы с понятной технологией и долгим временем, но низкими рисками, оставляют себе или зовут мастера на день: покраска стен, финишная шлифовка, сборка модульной мебели. В новостройках часто можно договориться с бригадой, чтобы последние 10 процентов работ закончить самостоятельно, особенно если сроки поджимают, а бюджет не резиновый. Экономия получается заметной, главное не мешать критическому пути и не ломать календарь подрядчика. Проверяют себя просто: для любого самостоятельного этапа есть перечень инструментов, простой алгоритм, чек-лист качества. Если хотя бы одного пункта нет, лучше не геройствовать. Лайфхаки для успеха: берут у подрядчика типовую карту материалов и коды оттенков, чтобы потом докупить то же самое, собирают в одном месте всю документальную историю работ, фотографии, сертификаты.
Материалы: где экономить разумно, а где нет
Экономят на бренде чистовых покрытий, но не на основаниях, гидроизоляции и электрике. Срок службы и безопасность дороже любого дизайна.
Ремонт живёт не на обоях, а в слоях под ними. Гидроизоляция, фартуки, праймеры, армирование узлов принимают на себя десятилетия, и их замена потом бьёт кратно дороже. Поэтому основания и инженерия берутся качественные, с сертификатами, а на чистовых обоях, плинтусах и даже сантехнике порой экономят без потери ресурса, особенно если это съёмная квартира под аренду. Модульные решения, кстати, позволяют менять вид, не цепляя основания. Если сомнения, сверяют характеристики материалов и совместимость через интернет-магазины мебели и материалов, читают паспорта и техкарты. Отдельная речь про двери: сроки поставки влияют на весь график, поэтому сразу выбирают массовую модель с наличием на складе, а нестандарт оставляют на следующий сезон, когда бюджет и нервы восстановятся.
Планировочные решения: как подогнать типовую планировку Петербурга под жизнь
Рабочая планировка строится вокруг маршрутов семьи и света: перераспределяют хранение, объединяют кухню с гостиной или отделяют спальню от шума. Никакой магии, только задачи.
В Петербурге много студий и евро-двушек. Для студий ключевой фокус на хранении: высокий шкаф до потолка у входа, антресоли, кровать с подъёмным механизмом. Зонирование светом и коврами работает не хуже стен. В евро-двушке кухня-гостиная рождает вопрос вытяжки и шумов, значит, запас притока и тихая техника становятся обязательными. Если семья растёт, предусматривают раскладной диван для гостей и нишу под рабочее место, чтобы не ставить стол в проходе. Мокрые зоны не переносят в жилую часть без расчёта, это вопрос согласования. Для типовых планировок полезно смотреть каталоги жилых комплексов и реальные примеры перепланировок на сайте Росреестра по рубрике «согласования» в справочной зоне. Результат всегда один: первая неделя в квартире показывает все промахи, поэтому макеты надо проживать заранее хотя бы в 3D на бумаге.
Как выбрать подрядчика и проверить смету без лишней теории
Ищут 3–5 бригад, берут очные замеры, сравнивают сметы по строкам и просят расписать допработы. Побеждает прозрачность и сроки, а не самый низкий ценник.
Алгоритм простой и рабочий.
1. Собирают 3–5 рекомендаций, смотрят портфолио с адресами, чтобы доехать и проверить.
2. Зовут на замеры, фиксируют метраж по помещениям и геометрию.
3. Смета в Excel по видам работ, без «комплексных» строк.
4. Допработы и их тарифы прикладываются сразу.
5. График по неделям и платежам прилагается.
6. Гарантия и перечень фото скрытых работ обязателен.
Поиск упрощают агрегаторы мастеров и отзывы на отзовиках, но окончательное решение всегда на очной встрече у будущего объекта. Подрядчик, который спокойно правит смету и отвечает на вопросы без раздражения, почти всегда работает предсказуемо и в срок. Парадоксально, но факт.
Когда уместны новостройки питер как альтернатива вторичке
Новостройки особенно уместны, когда важны современные инженерные решения, гибкая планировка и понятная гарантия, а въезд можно отложить на несколько месяцев ради качественного ремонта.
Этот вариант часто выбирают, если у семьи есть запас времени и возможность прожить ещё сезон на съёмном жилье или у родственников. Новое здание даёт ровную геометрию, свежие стояки, и уже на этапе получения ключей можно завести подрядчика без конфликтов с соседями. Ещё аргумент в пользу новостроек Питера звучит так: застройщики в Петербурге всё чаще сдают дома с предчистовой отделкой, что экономит недели на мокрых процессах и даёт шанс точно попасть в визуальный образ. Плюс юридически это прозрачнее, ведь история квартиры начинается с первого собственника, а чем проще история, тем спокойнее ипотечный банк.
Чек-лист при приёмке квартиры от застройщика
Принимают по списку: геометрия, окна, входная дверь, стояки, счётчики, вентиляция и акт осмотра. Всё, что нашли, фиксируют письменно и фото.
- Проверка геометрии: диагонали помещений и отклонение стен правилом 2 м.
- Окна и балкон: притвор, царапины, запотевание камер, паспорт фурнитуры.
- Входная дверь: перекос, плотность примыкания, комплект ключей.
- Стояки и узлы: герметичность, запорная арматура, доступность ревизий.
- Счётчики: номера, пломбы, первичные показания в акте.
- Вентиляция: тяга листом бумаги, проверка притока.
- Электрика: напряжение, автоматы, подписанные линии, сечение кабеля в щите.
- Шум и трещины: визуальный осмотр, фотофиксация пятен и сколов.
- Акт: вносят дефекты в дефектную ведомость, ставят сроки устранения.
Чтобы не спорить на словах, на приёмку берут лазерный уровень, лампу и пластиковую карточку для проверки зазоров. За полтора часа экономят недели переписок.
Право и согласования: перепланировка, мокрые зоны, режим шумных работ
Любая перепланировка вне паспортного плана требует согласования, перенос мокрых зон ограничен, шумные работы регламентированы. Игнорировать рискованно и дорого.
В Петербурге действуют общие нормы: мокрые зоны над жилыми запрещают без специальных проектных решений, проёмы в несущих стенах согласуют по проекту, а шумные работы по регламенту УК и местного закона ведут в отведённые часы. Проще всего свериться с памяткой управляющей компании и выдержками из жилищного законодательства. Если изменения касаются планировки, заказывают проект у лицензированной организации и подают пакет в МФЦ, статус заявки отслеживают через Госуслуги. Практический совет: иногда лучше не прорубать проём, а сыграть светом, стеклянной перегородкой и разной фактурой пола, экономия впечатляющая, а согласований нет.
Риски, резервы и страхование: как убрать тревогу из уравнения
Рабочий резерв составляет 10–15 процентов от сметы и покрывает непредвиденные позиции, а страхование гражданской ответственности подрядчика снижает риск по соседям. Это ровная практика.
Ремонт редко идёт по линейке. Внутри стен прячутся сюрпризы, а на рынке логистика подводит. Поэтому финансовая подушка обязательна. Её держат на отдельном счёте и не смешивают с повседневными расходами. Договор страхования ответственности подрядчика просят показать заранее, условия и тарифы можно посмотреть для ориентира на сайт ЦБ и на ресурсах официальных банков. Для контроля рисков помогают еженедельные отчёты подрядчика с фото, отдельный чат для задач, и простое правило: любые изменения только письменно в приложении к договору. Страхи рассеиваются, когда есть прозрачные цифры, сроки и люди на связи. Так работает любой проект, и ремонт ничем не отличается.
Три готовых сценария бюджета и сроков для разных целей
Сценарии показывают порядок цифр: семья с детьми вкладывается в комфорт и инженерные решения, инвестор режет сроки и функционал до минимума, арендодатель балансирует долговечность и окупаемость.
Числа ниже не претендуют на единственно верные, это собранные по рынку вилки 2026 года на основе предложений подрядчиков и открытых прайсов материалов.
| Сценарий | Площадь | Уровень | Бюджет работ, ₽ | Материалы, ₽ | Итого ремонт, ₽ | Сроки, недели |
|---|---|---|---|---|---|---|
| Семья с детьми | 60 м² | комфорт | 330 000–480 000 | 390 000–600 000 | 720 000–1 080 000 | 10–14 |
| Инвестор перепродажа | 40 м² | эконом+ | 180 000–260 000 | 200 000–300 000 | 380 000–560 000 | 6–9 |
| Аренда долгосрок | 35 м² | комфорт- | 160 000–240 000 | 190 000–260 000 | 350 000–500 000 | 7–10 |
Лайфхаки для успеха: инвестор экономит на сложном свете и нестандартных дверях, но вкладывается в сантехнику и износостойкие покрытия. Семья закладывает больше розеток и тёплый пол в мокрых зонах. Арендодатель выбирает массовые модели материалов с предсказуемой поставкой, чтобы быстро заменить изношенное.
Чем опыт ремонта в домах помогает выбрать недвижимость без ошибок
Опыт ремонта быстро показывает, какие квартиры делают жизнь легче: ровная геометрия, нормальные стояки, удобные шахты, достаточная толщина перекрытий и тишина. Это критерии выбора, а не вкусы.
Когда блог годами разбирал покупку домов и ремонт в доме, постепенно сложился устойчивый набор признаков удачного объекта. В новостройке это аккуратная предчистовая отделка и доступ к шахтам, где сантехника монтируется без трюков. Во вторичке это отсутствие «перетяжек» мокрых зон, нормальная толщина перегородок и внятный электрический щит без кустарщины. При просмотре квартиры смотрят не на диван, а на щит, стояк и окна, а ещё прислушиваются к соседям. И вот тут новостройки Питера часто берут верх: инженерия новее, а стандарты шума выше, что существенно для семей, работающих из дома. Ремонт учит главному: недвижимость выбирают глазами будущих работ и трат, а не рекламной визуализации.
Финальный чек-лист перед сделкой и стартом ремонта
Закрывают несколько блоков: документы и деньги, подрядчик и смета, график и логистика. Отметки в чек-листе экономят месяцы и держат бюджет в коридоре.
- Документы: выписка ЕГРН, отсутствие обременений, сверка площадей и долей, техпаспорт.
- Деньги: ипотечное одобрение, резерв под ремонт 10–15 процентов, план платежей и вычетов.
- Подрядчик: 3 сметы для сравнения, график, гарантия, страхование ответственности.
- Материалы: список на 80 процентов закуплен до старта работ, долгие позиции в пути.
- Согласования: уведомления УК, шумной логистики и лифта, порядок пропусков.
- Приёмка: инструменты, чек-лист, фотофиксация дефектов и сроки их устранения.
И ещё коротко про календарь: указывают дату старта, реперные точки по этапам, дни оплат и день финальной сдачи. Любое изменение фиксируют в отдельном приложении, иначе потом спорно и дорого.
Итоги и мотивирующее послесловие
Опорные выводы такие: выбирать объект глазами будущего ремонта, считать бюджет не только на метры, но и на инженерию, подписывать подробные договоры, принимать по чек-листу и держать резерв на непредвиденное. Тогда покупка и отделка складываются как пазл, а не как лотерея. Проверять предложения удобно на открытых витринах новостроек, а сметы и материалы калибровать по прайсам на интернет-магазинах.
Финальная мысль простая и бодрая: хороший ремонт начинается не с перфоратора, а с плана и спокойной головы. Опыт, накопленный в ремонте домов, работает и в городских квартирах, а прицельные упоминания о «новостройки питер» в нужный момент открывают правильные варианты под задачи и сроки. Достаточно один раз продумать траекторию, чтобы въехать вовремя и без переделок.
Сравните 2–3 подходящих объекта, запросите замеры у подрядчика и составьте черновую смету на одну страницу. Это час-два работы, зато уже завтра выбор станет внятнее, а путь к новоселью короче.
